平成29年7月8日 頂版コンクリート打設完了しました
頂版コンクリート打設完了!
平成29年7月8日(土)、『頂版コンクリート』の打設を完了しました。
『頂版』とは橋脚の下部に位置し、橋脚本体を支える構造物のことです。
当工事では厚さ6m、面積1,010m2のコンクリートを、コンクリートプラント船(CP船)で打設致しました。

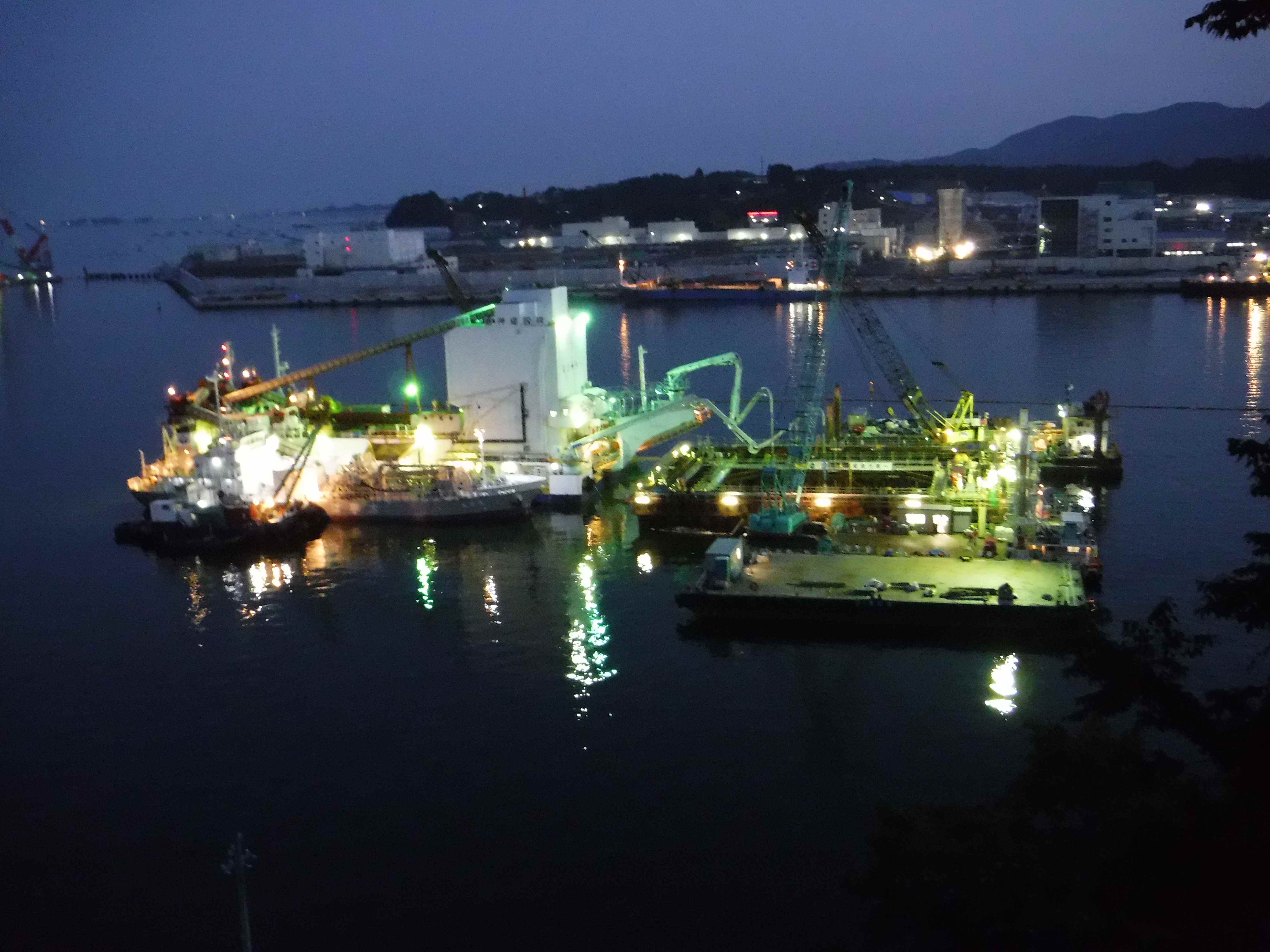

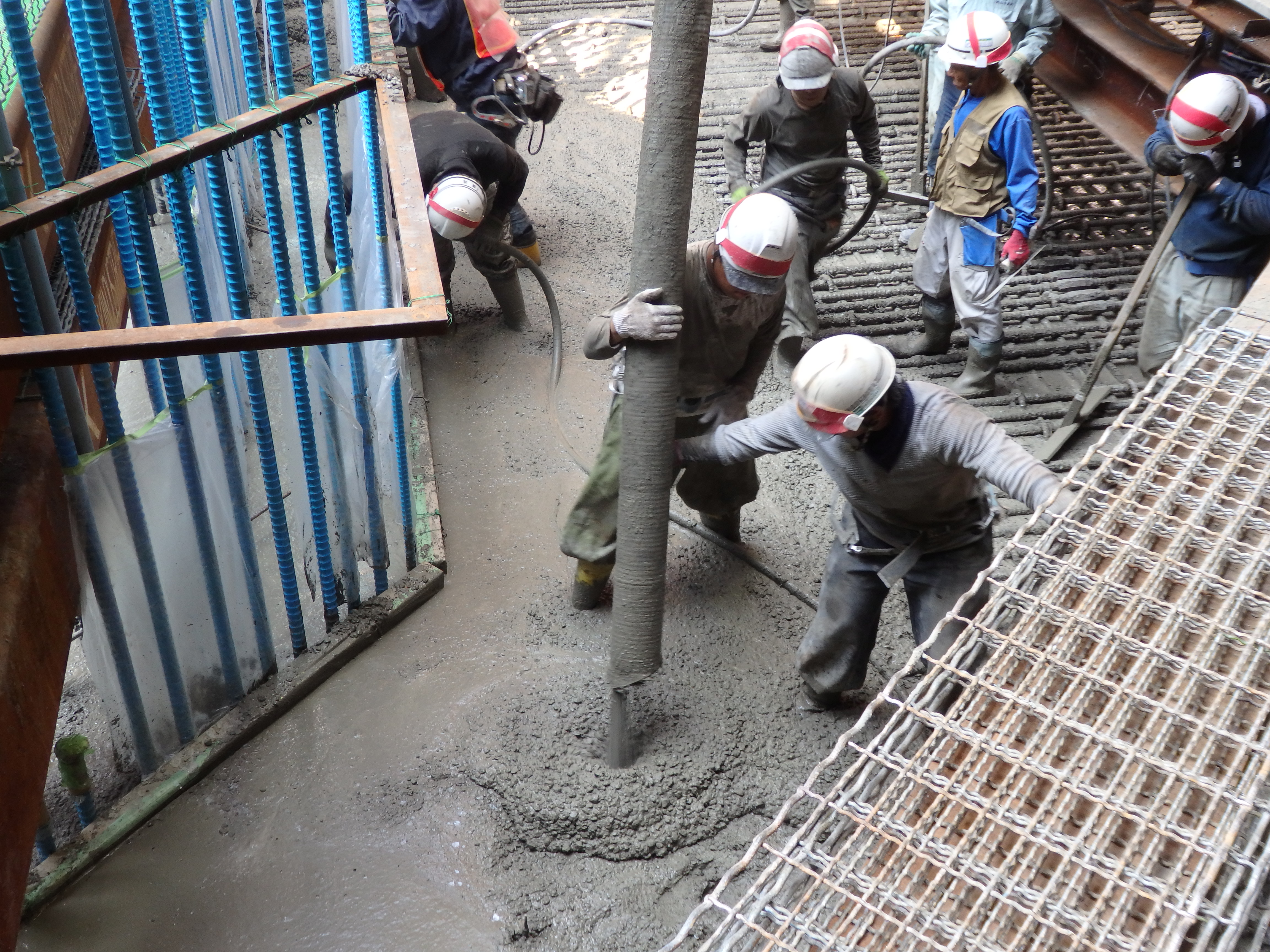

コンクリート打設状況 |
---|
コンクリート総量は6,161m3にも及ぶため、一回あたり平均38時間連続(昼夜)で、
3回に分けて打設いたしました。JV職員・作業員あわせて100名が、高品質のコンクリートを打設するために、
協力し合う姿はまさに「圧巻」の一言です。

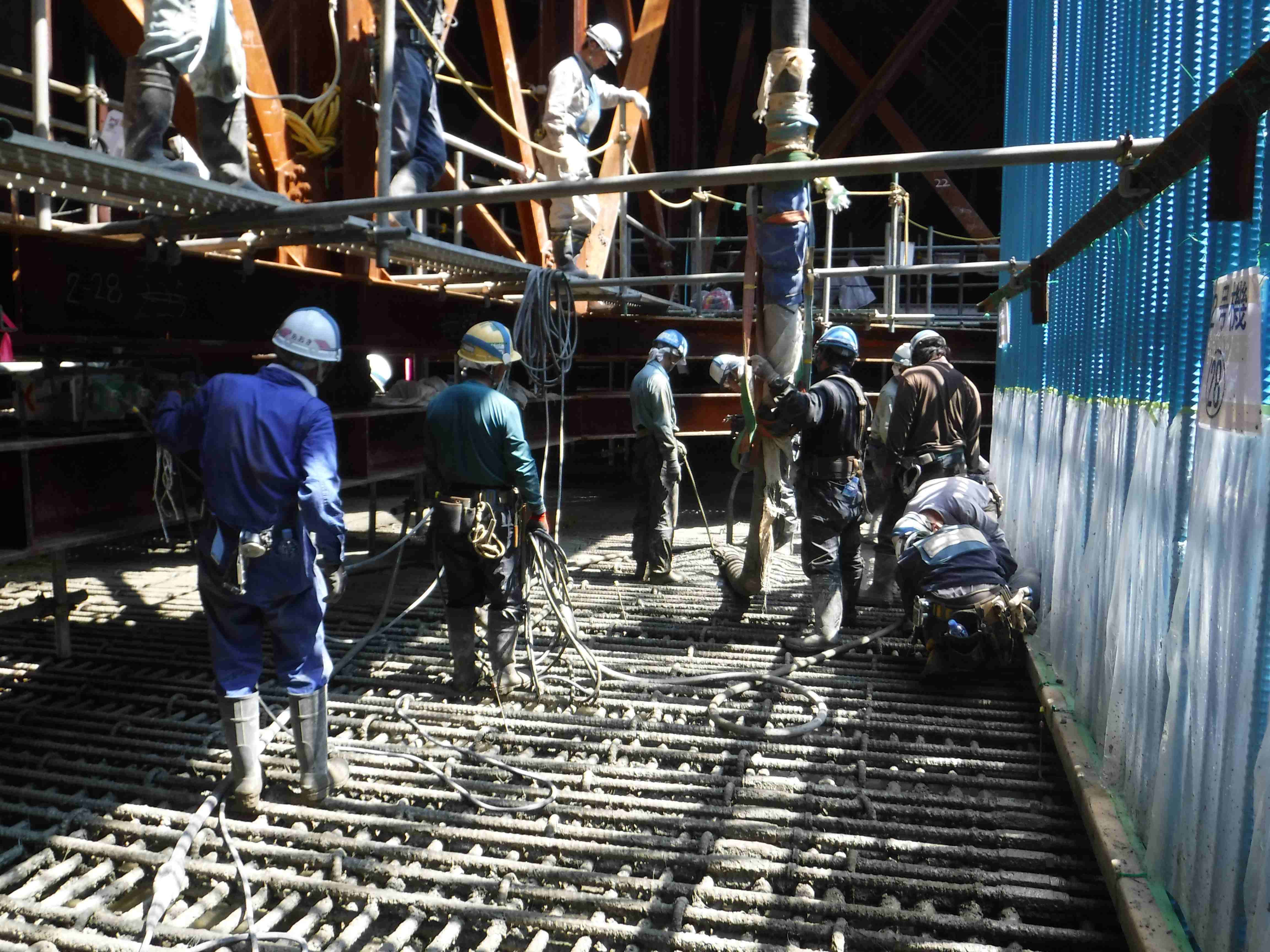

コンクリート打設状況(夜間)

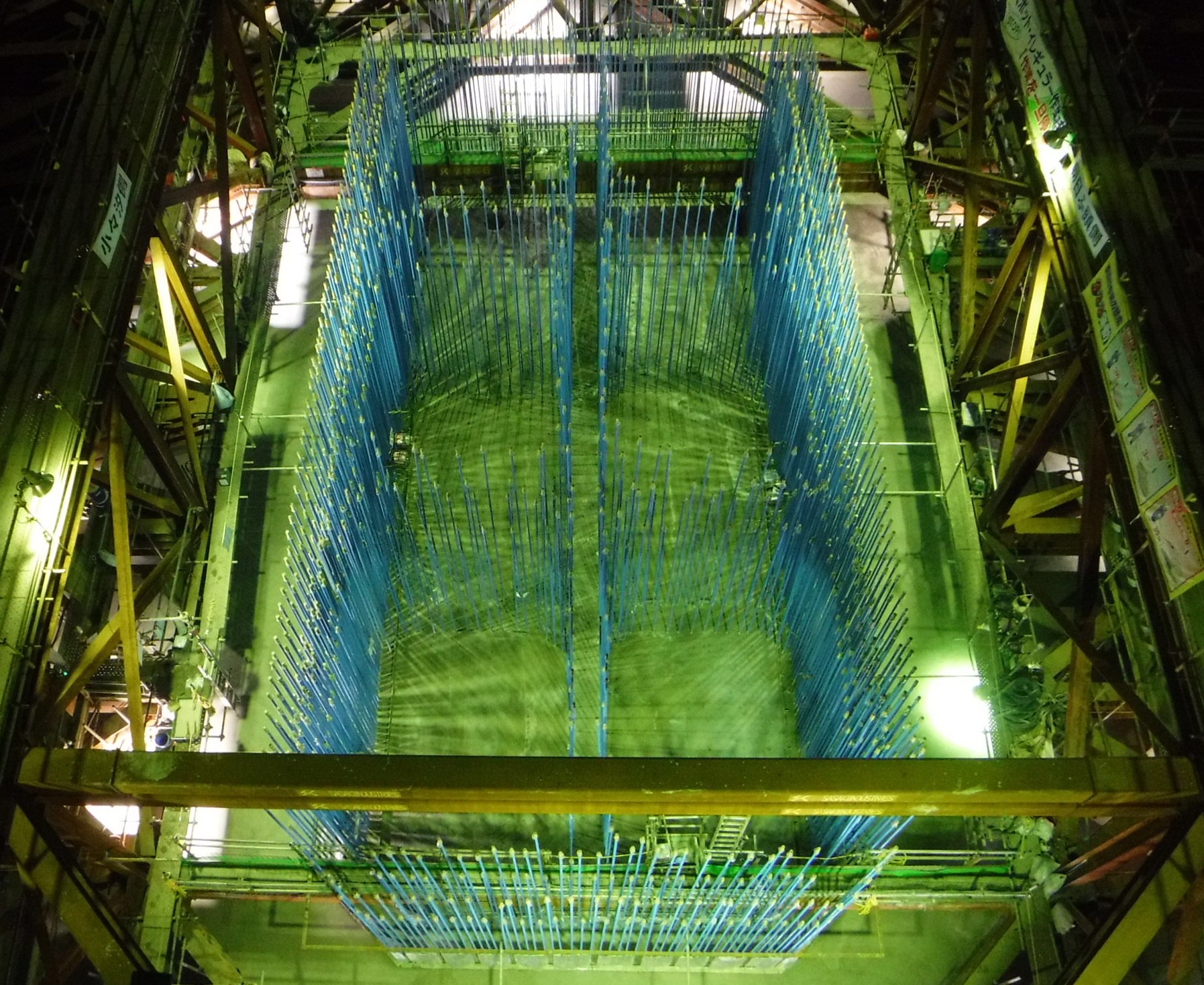

打設完了状況(井筒上部から)
3回の打設を通じて天候にも恵まれ、無事にコンクリート全数量を打設完了することが出来ました。
今後はトラス支保工の一部を解体・撤去を行い、頂版の上に橋脚を立ち上げていきます。
引き続き、航行船舶の安全確保と海の環境保全を最優先に作業して参りますので、
ご理解ご協力のほど宜しくお願い申し上げます。
