常磐バイパス4車線開通に向けて工事を進めています
本工事は、一般国道6号常磐バイパス改築事業の一環として、
交通の円滑化に資することを目的に4車線化する『菅波大橋:鋼上路式逆ローゼ橋』を造る工事です。
国道6号常磐バイパス 菅波大橋上部工工事
工事期間:平成28年12月29日〜平成30年2月15日まで
発注者 :
国土交通省 東北地方整備局 磐城国道事務所
施工会社:
⽇本ファブテック株式会社
工事場所:
福島県いわき市平字菅波 地内
橋梁形式:
鋼上路式逆ローゼ橋
橋 長:
110.0m
鋼 重:
389t
架 設:
ケーブルエレクション工法
MAP
菅波大橋上部工 位置図

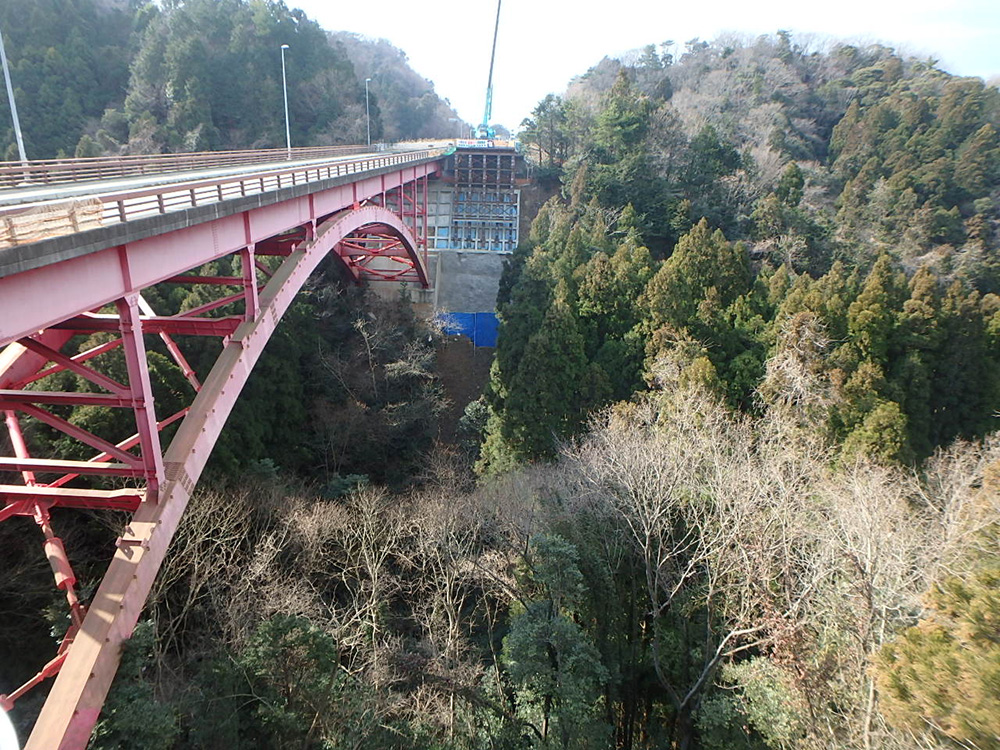

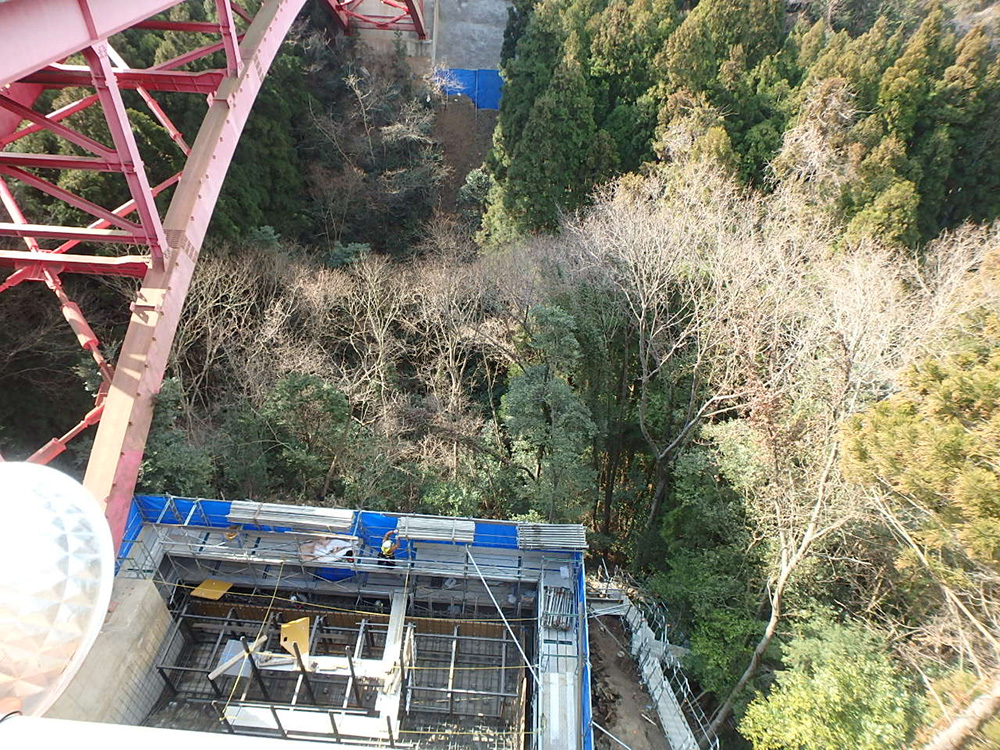

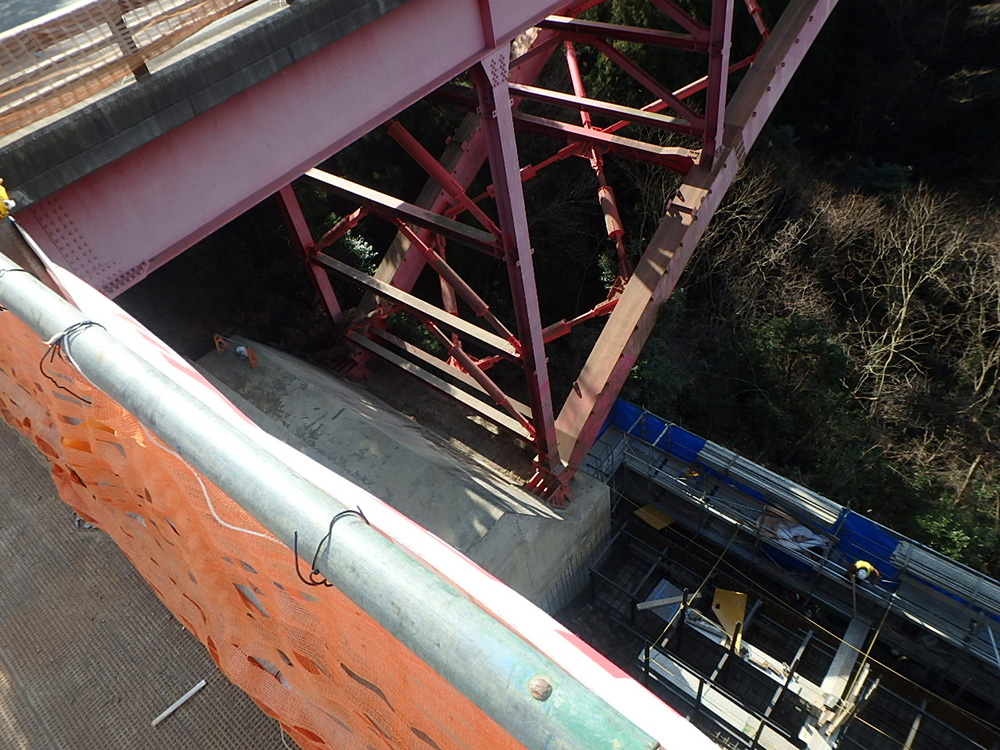

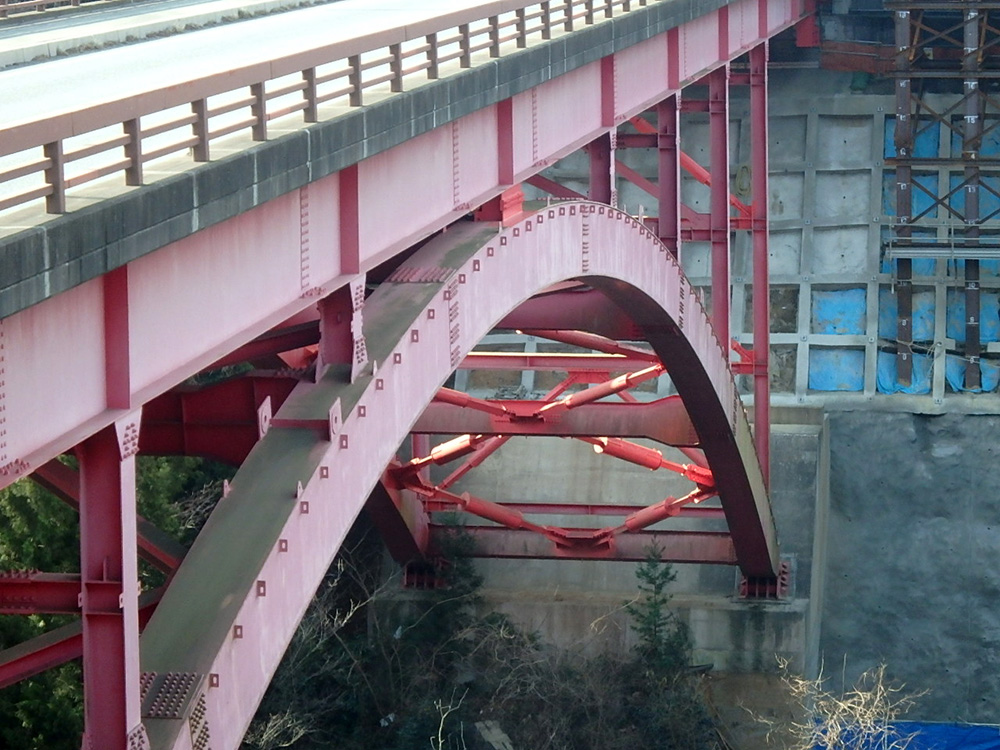

着工時の現場状況 平成29年1月30日

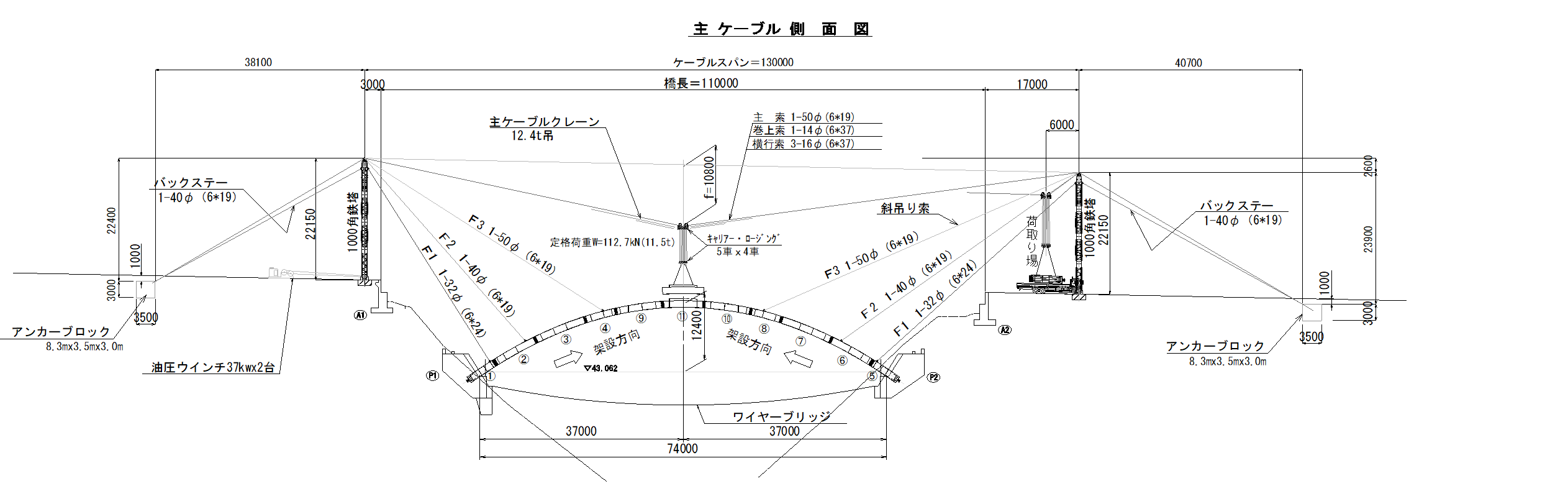

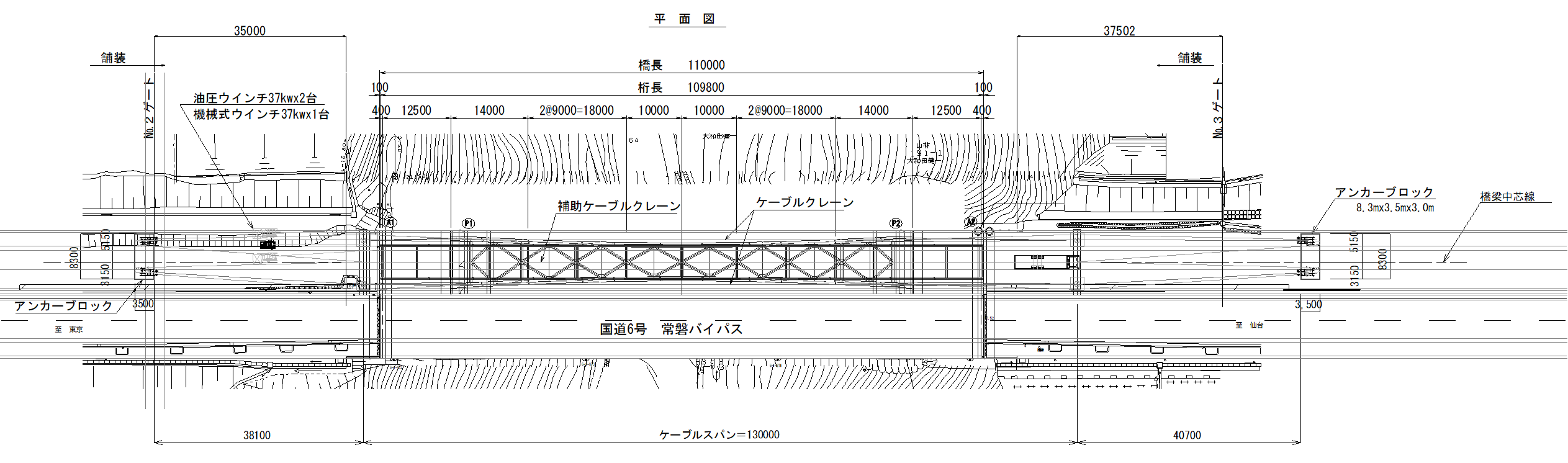

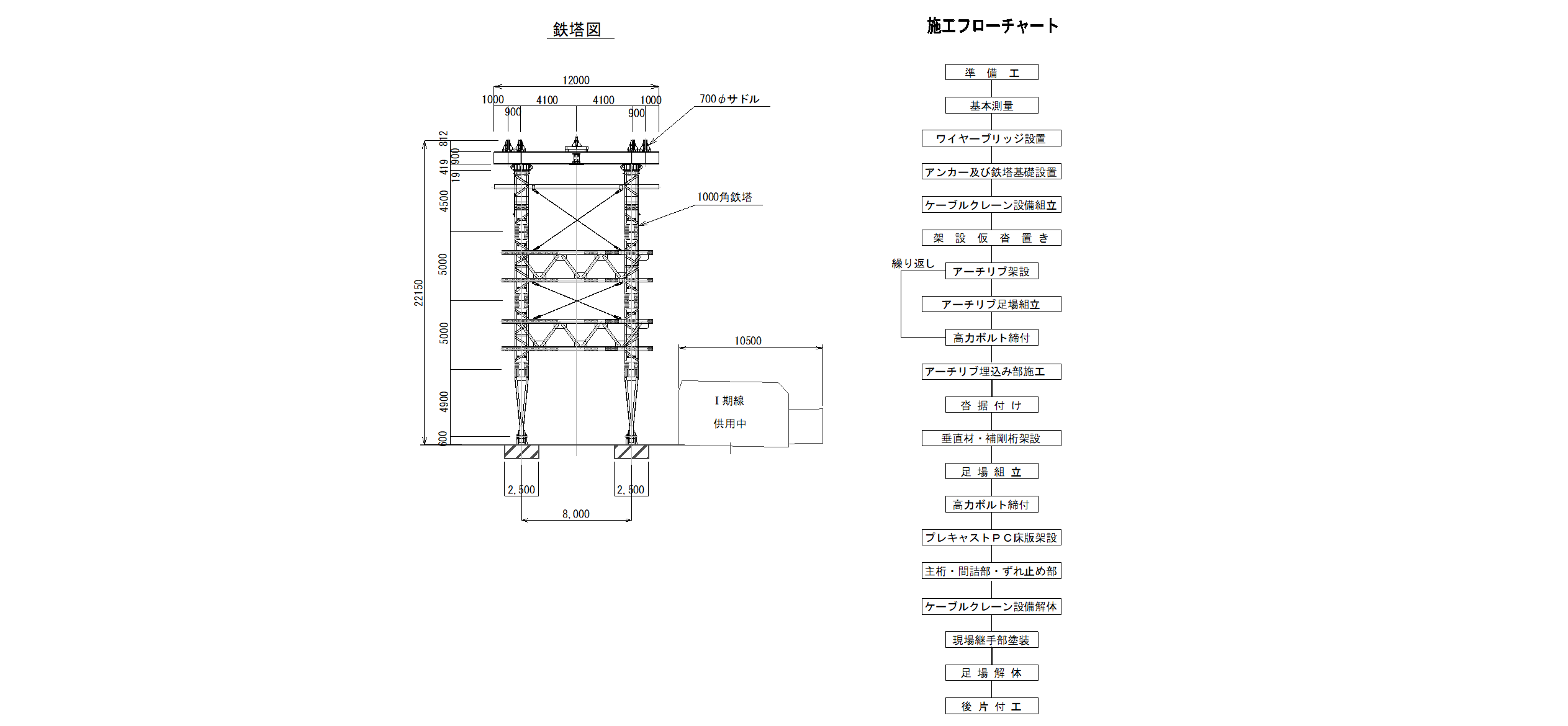

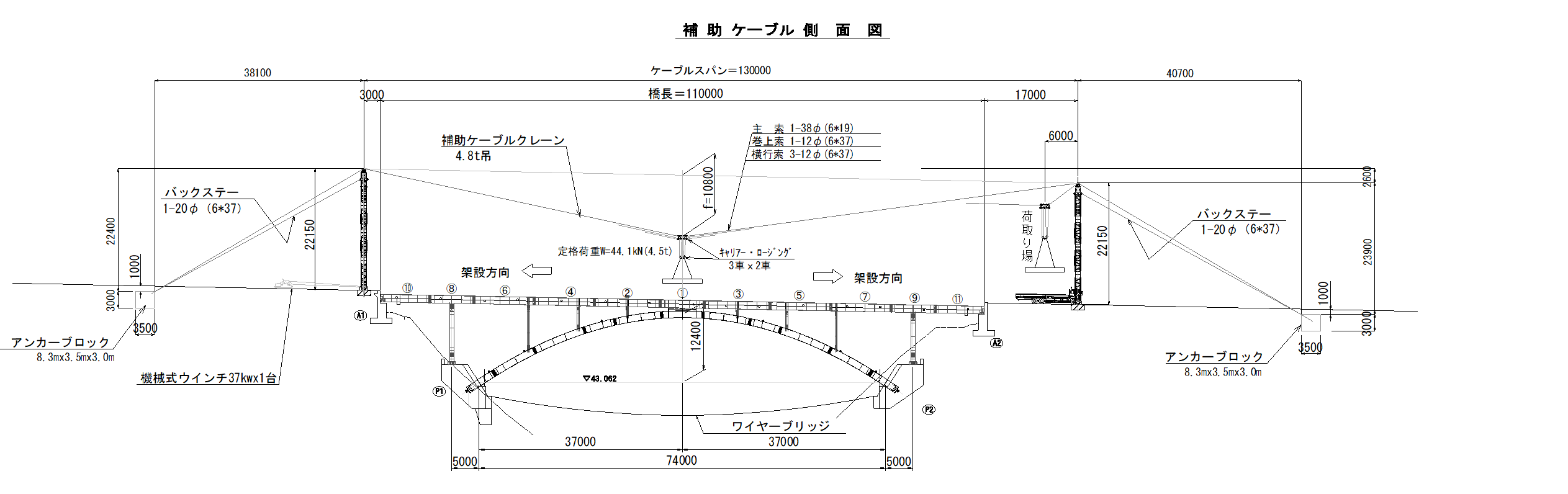

菅波大橋上部工 架設計画図
