写真で見る進捗状況(平成29年8月31日現在)

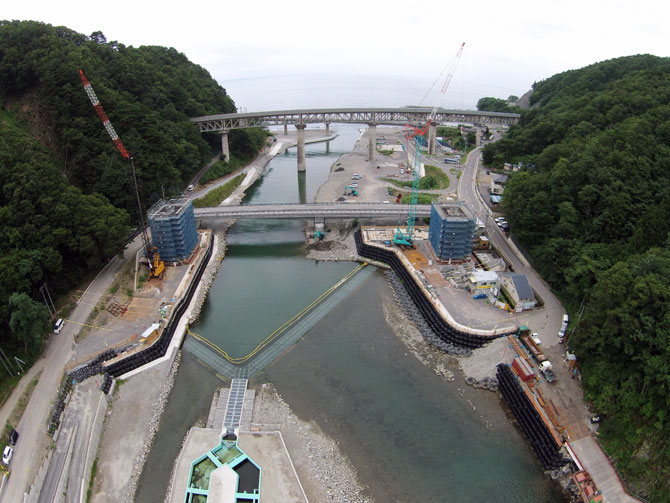

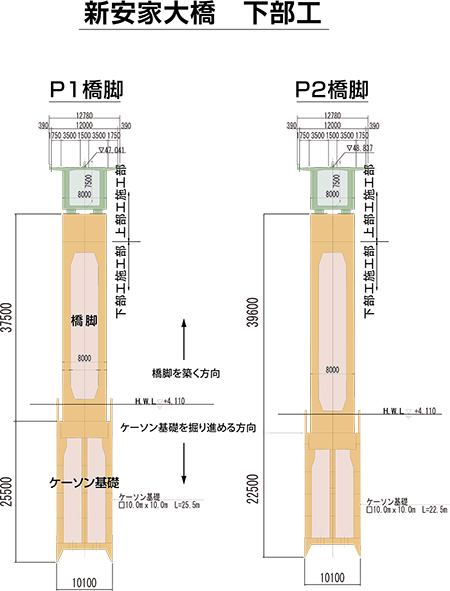

新安家大橋 下部工(下安家道路工事では、橋の土台までを作ります)→ケーソン基礎躯体完工しました。
拡大写真
進捗状況
番号
P1
P2
橋脚
11.95m
11.65m
ケーソン基礎
29.4m/29.4m
27.9m/27.9m

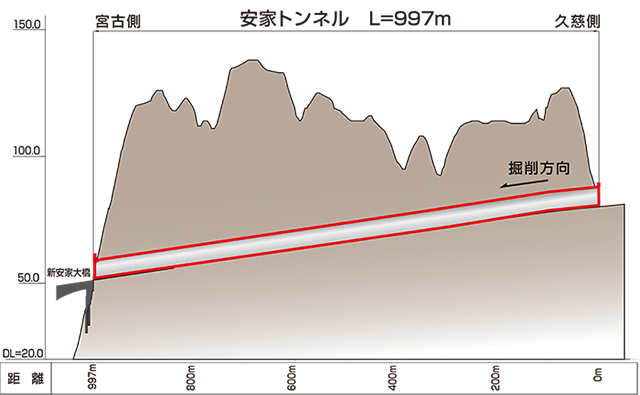

安家トンネル →トンネルを掘削中です。(平成29年10月中旬貫通予定)
拡大写真
進捗状況
トンネル掘削
890m/997m
覆工コンクリート
500m/997m

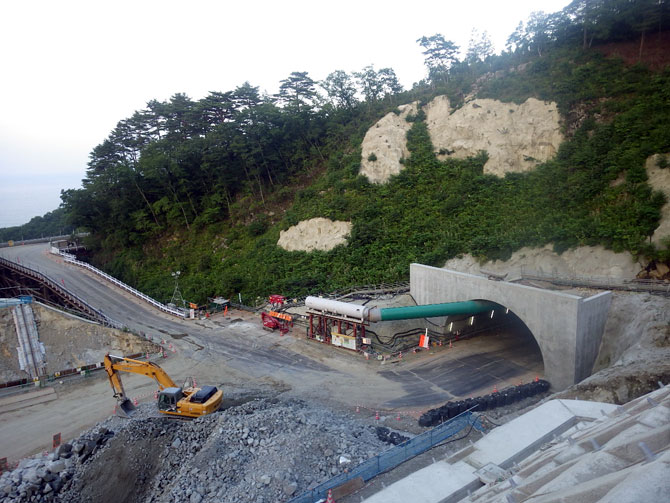

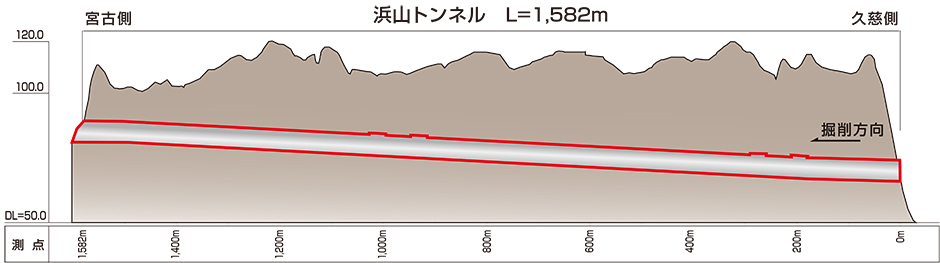

浜山トンネル →平成29年6月30日貫通、覆工施工中です。
拡大写真
進捗状況
トンネル掘削
1,582m/1,582m
覆工コンクリート
1,191m/1,582m

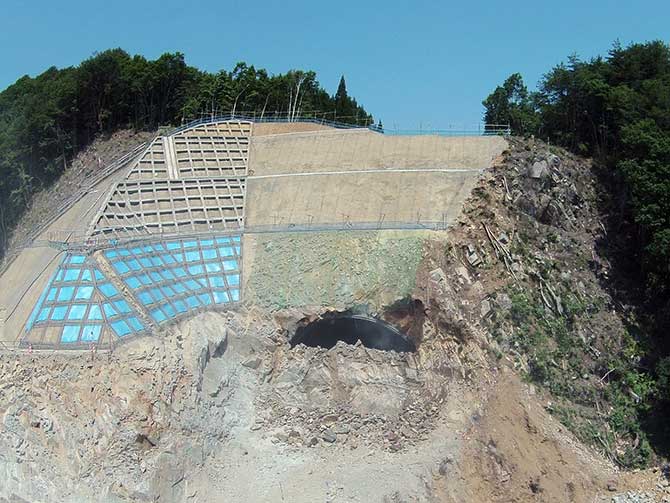

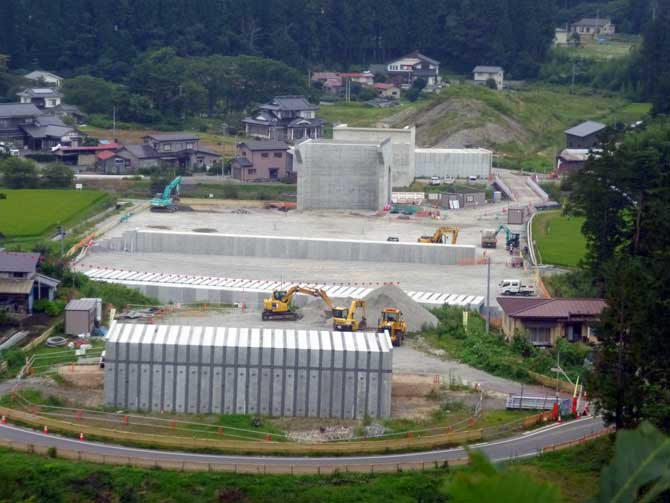

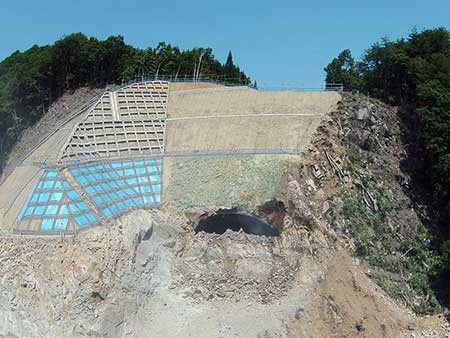

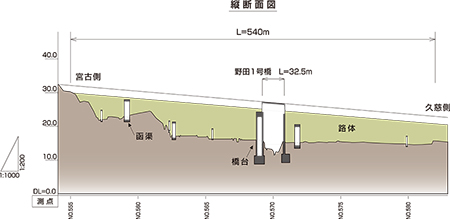

上泉沢路体 →盛土の基礎となる部分の土を置換えしています。
拡大写真
進捗状況
路体
0/2万㎥
橋台
1/1基
函梁
4/5基
