国道115号 犬飼大橋上部工工事

国道115号 犬飼大橋上部工工事

HOME > 犬飼大橋はどんな橋

犬飼大橋はどんな橋

事業目的

相馬福島道路は、常磐自動車道と東北縦貫自動車道を結ぶ約45km の自動車専用道路(無料)であり、東日本大震災からの早期復興を図るリーディングプロジェクト(復興支援道路)として位置づけられています。また、相馬福島道路の開通により、平時においては地域の暮らしや産業を支えるとともに、災害時には緊急輸送道路としての信頼性向上が期待されます。

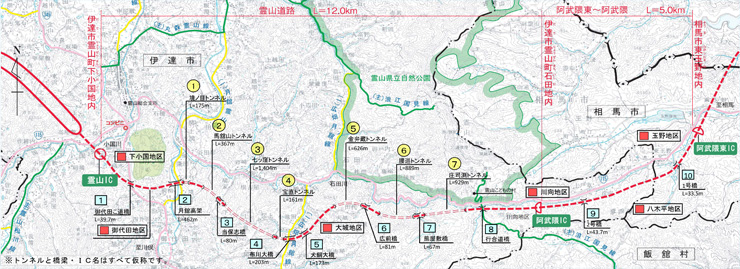

事業目的用位置図

工事概要

本工事は、脚頭部から橋梁付属物工までの橋梁上部工の施工です。2径間連続PCラーメン箱桁橋を移動式作業車により片持ち張出し架設工法にて架設します。

●工事名称 : 国道115号 犬飼大橋上部工工事
●工事場所 : 福島県伊達市月舘町布川地内
●工事期間 : 平成26年9月5日~平成28年3月28日
●発注者名 : 国土交通省 東北地方整備局
福島河川国道事務所
●請負者名 : オリエンタル白石(株)東北支店

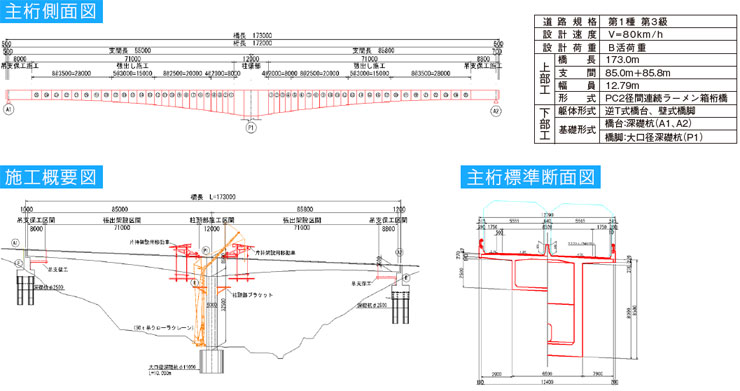

主桁側面図 施工概要図 主桁標準断面図

施工方法

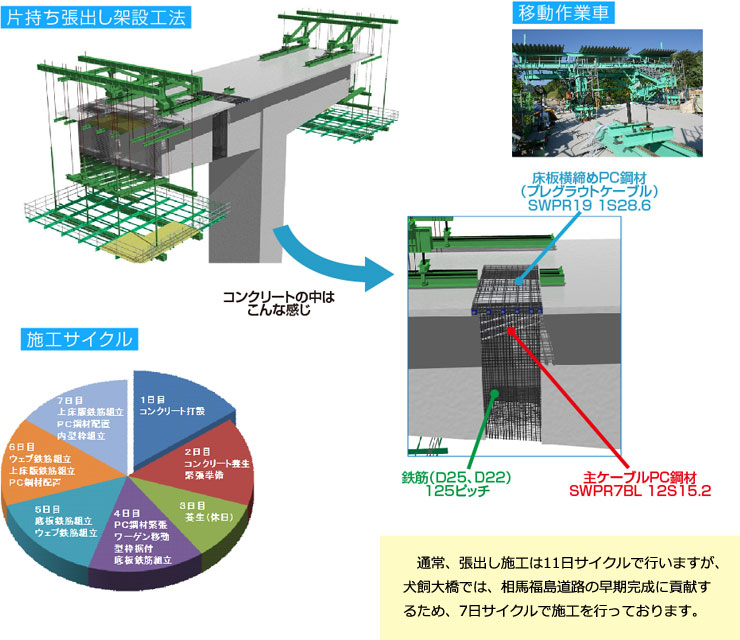

犬飼大橋上部工は、移動式作業車により片持ち張出し架設工法で施工されるプレストレストコンクリート(PC)橋です。車輪が付いた移動作業車(ワーゲン)で型枠や施工足場を2.0m~3.5m ずつ移動させて、両側に張り出しながら橋を延ばしていきます。

移動式作業車による施工は、支保工の必要が無いので、支間が長いほど経済性が高まり、深い谷や河川上および陸上交通の多い場所に架設する場合、特に利点が発揮されます。

片持ち張出し架設工法 移動作業車 施工サイクル

工程短縮物語 STORY~張出し施工サイクル7日への挑戦~

現場打ちPC箱桁橋における張出し架設工法の1ブロックあたり標準施工日数<11日>(*1)を
<7日>に短縮出来た工夫(取り組み)について紹介します。

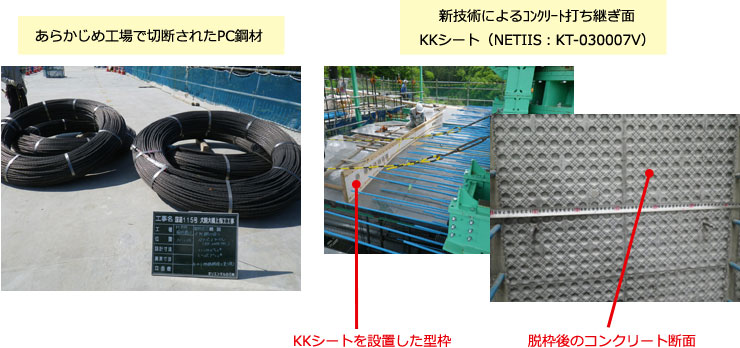

工夫1:現場作業の省力化

①PC鋼材やシース、鉄筋などは工場等で切断加工
②新技術採用によるコンクリート打ち継ぎ処理の省略

工夫1:現場作業の省力化

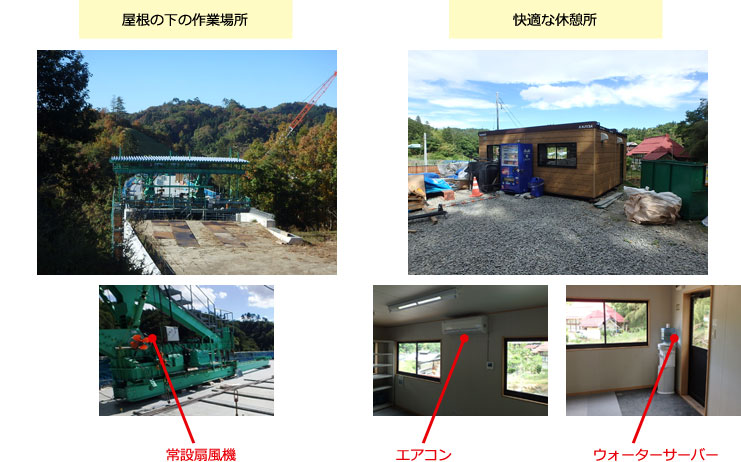

工夫2:作業環境の向上

①夏の暑い日差しや雨を避ける屋根を作業場所に設置
②ゆっくりと休めるように、エアコン、ウオーターサーバーを休憩所に設置

工夫2:作業環境の向上

工夫3:熟練工の配置

①元請職員は張出し架設工法現場を4回以上経験した職員を配置
②協力会社「はまなす橋梁㈱」は、創業以来25年間、PC橋を専門に手がける熟練会社

工夫3:熟練工の配置

工夫4:コンクリート打設日の固定

①休日(日曜日)を養生期間とするため、コンクリート打設日を毎週金曜日に固定
②打設日固定により、早期に生コン、ポンプ車等の資機材確保が可能
③「金曜日の打設に間に合わせる」という現場従事者全員の意識の高揚

【例】11日施工サイクル(*2)

月曜日 火曜日 水曜日 木曜日 金曜日 土曜日
1日目 2日目 3日目 4日目 5日目 6日目
コンクリート打設 コンクリート養生
緊張段取り
コンクリート養生
緊張段取り
PC緊張
ワーゲン移動
型枠組立
鉄筋組立
型枠組立
鉄筋組立
日曜日 月曜日 火曜日 水曜日 木曜日 金曜日
7日目 8日目 9日目 10日目 11日目 12日目
休み 鉄筋組立
PC鋼材配置
内型枠組立
鉄筋組立
PC鋼材配置
内型枠組立
鉄筋組立
PC鋼材配置
内型枠組立
鉄筋組立
PC鋼材配置
内型枠組立
コンクリート打設

工夫1、工夫2、工夫3の実施により

3日短縮

【例】月曜日に打設を行った場合の施工サイクル

月曜日 火曜日 水曜日 木曜日 金曜日 土曜日
1日目 2日目 3日目 4日目 5日目 6日目
コンクリート打設 コンクリート養生 コンクリート養生
緊張段取り
PC緊張
ワーゲン移動
型枠組立
下床版鉄筋組立
下床版鉄筋組立
ウェブ鉄筋組立
ウェブ鉄筋組立
上床版鉄筋組立
PC鋼材配置
日曜日 月曜日 火曜日
7日目 8日目 9日目
休み 上床版鉄筋組立
PC鋼材配置
内型枠組立
打設段取り
コンクリート打設

工夫4の実施により

さらに1日短縮

【例】金曜日に打設を行った場合の施工サイクル

金曜日 土曜日 日曜日 月曜日 火曜日 水曜日
1日目 2日目 3日目 4日目 5日目 6日目
コンクリート打設 コンクリート養生
緊張段取り
休み
(コンクリート養生)
PC緊張
ワーゲン移動
型枠組立
下床版鉄筋組立
下床版鉄筋組立
ウェブ鉄筋組立
ウェブ鉄筋組立
上床版鉄筋組立
PC鋼材配置
木曜日 金曜日
7日目 8日目
上床版鉄筋組立
PC鋼材配置
内型枠組立
打設段取り
コンクリート打設
これらの工夫により

【標準サイクル(11日)*1の場合】
1サイクル(11日)×ブロック数(25BL)=275日

【犬飼大橋施工サイクル】
1サイクル(7日)×ブロック数(25BL)+夏期休暇(7日)=182日

275日 - 182日 = 93日93日(約3ヶ月)の短縮!

*1 標準サイクル(11日):不稼働率(0.73)を考慮した張出し施工の積算標準サイクル
*2 実際の11日施工サイクルは不稼働率を考慮したサイクル。本表は参考工程
