水門工事について

月浜第二水門とは

動画
Movie

工事現場進捗状況
Construction site introduction

着工前

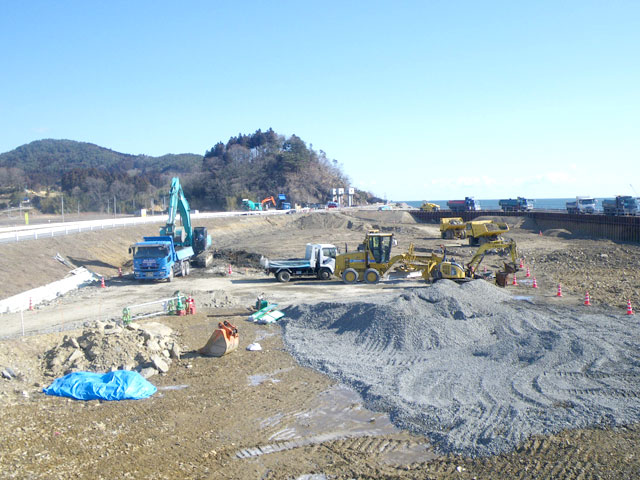

着工前(平成26年4月)
着工前の堤防兼道路の状況です。

1次掘削

1次掘削(平成27年2月10日)
新しい水門を作るために旧堤防兼道路を掘削している状況です。

1次掘削完了

1次掘削完了(平成27年3月5日)
旧堤防兼道路の掘削が完了しました。

SCP施工状況

SCP施工状況(平成27年4月27日)
砂の軟弱な地層のため地盤改良し、強い地盤にしている状況です。

鋼管杭施工状況

鋼管杭施工状況(平成27年6月18日)
大きな水門を支えるための鋼管杭を打設している状況です。

仮設遮水矢板施工状況

仮設遮水矢板施工状況(平成27年8月4日)
北上川の近接での工事になるので深く掘削すると川の水が流入してきます。
川の水の浸入を防ぐために水を遮る鋼製の矢板を打設している状況です。

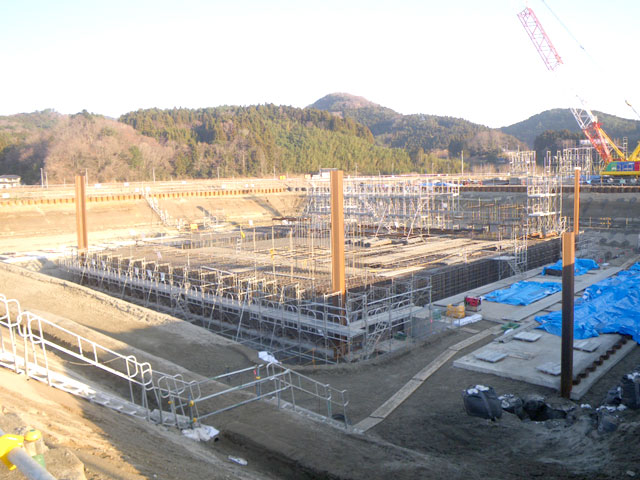

水門本体掘削施工状況

水門本体掘削施工状況(平成27年10月21日)
水門の本体工事が、し易いように土地の形状を整えている状況です。

均しコンクリート

均しコンクリート(平成27年10月29日)
水門本体の基礎となるコンクリートを打設している状況です。

均しコンクリート完了

均しコンクリート完了(平成27年11月17日)
水門本体の基礎となるコンクリートの打設が完了しました。

本体杭頭鉄筋組立状況

本体杭頭鉄筋組立状況(平成27年12月3日)
水門本体を支える杭をつなぐ鉄筋を組立てている状況です。

本体床板鉄筋組立

本体床板鉄筋組立(平成27年12月22日)
水門本体を支える床の鉄筋を組立てている状況です。

本体床板コンクリート打設

本体床板コンクリート打設(平成28年1月13日)
水門本体を支える床のコンクリートの打設をしている状況です。

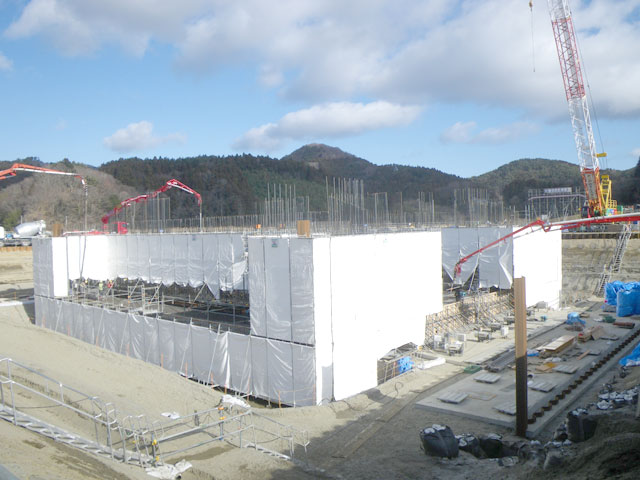

水門本体壁施工状況

水門本体壁施工状況(平成28年2月28日)
水門本体を工事するために足場を組んでいる状況です。

水門本体壁施工状況

水門本体壁施工状況 (平成28年3月)
水門本体の壁を施工している状況です。

翼壁施工状況

翼壁施工状況(平成28年4月)
水門本体の翼壁(川との接続部)を施工している状況です。

水門本体足場解体状況

水門本体足場解体状況(平成28年5月)
水門本体工事の足場を解体している状況です。

埋戻し状況

埋戻し状況(平成28年6月)
水門本体が完成し、水門本体周辺の深く掘削していた部分の土を埋め戻している状況です。

埋戻し完了

埋戻し完了(平成28年7月)
水門本体の埋戻しが完了しました。この後は仮設の鋼矢板を引き抜く作業です。

親子見学会

親子見学会(平成28年8月)

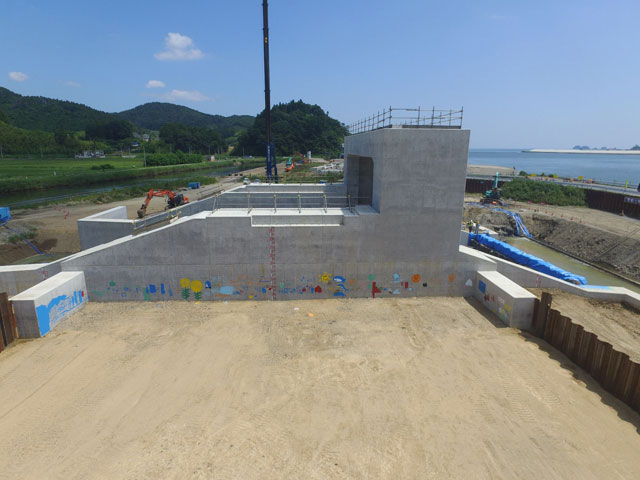

8月4日に親子見学会を開催し、参加した子供たちに壁画を描いてもらいました。

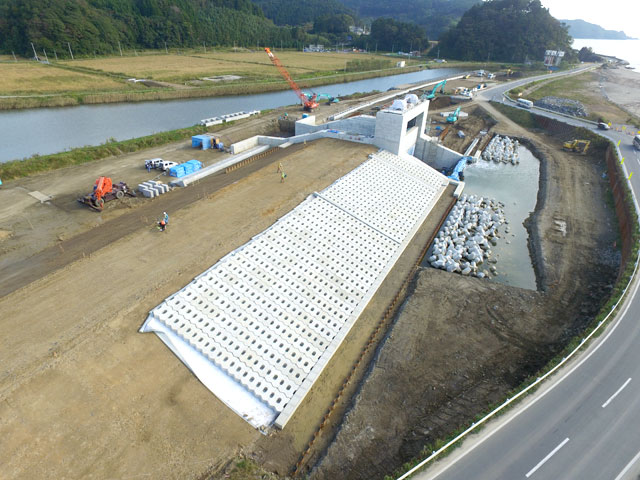

築堤状況

築堤状況(平成28年9月)
堤防の盛り立てを行っています。

法覆護岸工

法覆護岸工(平成28年10月)
堤防を保護するために大型ブロックを設置しています。

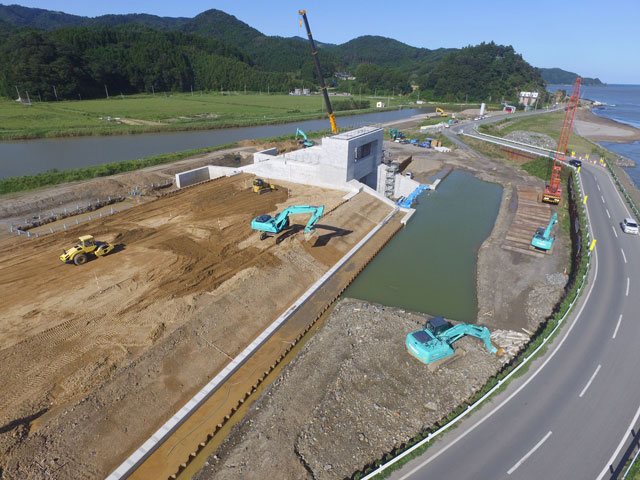

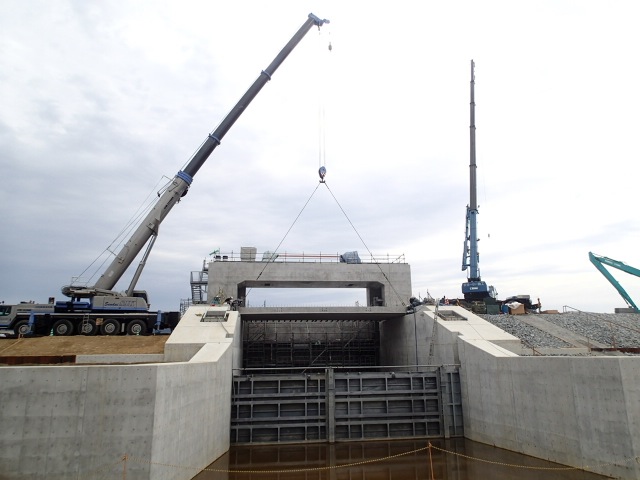

管理橋上部工

管理橋上部工(平成28年10月28日)
水門本体にPC桁を架設しています。将来ここが、道路になります。

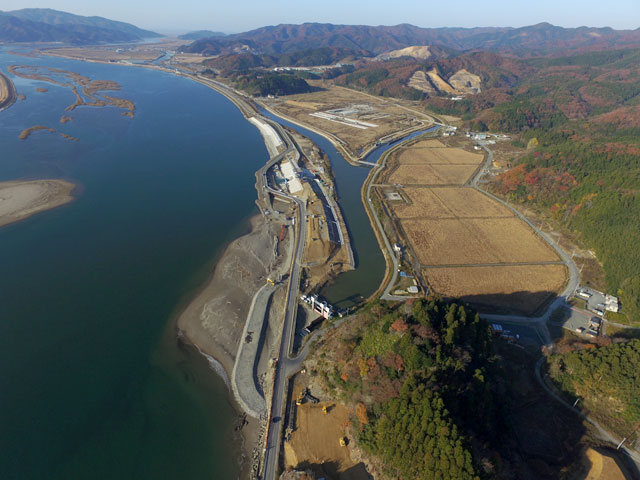

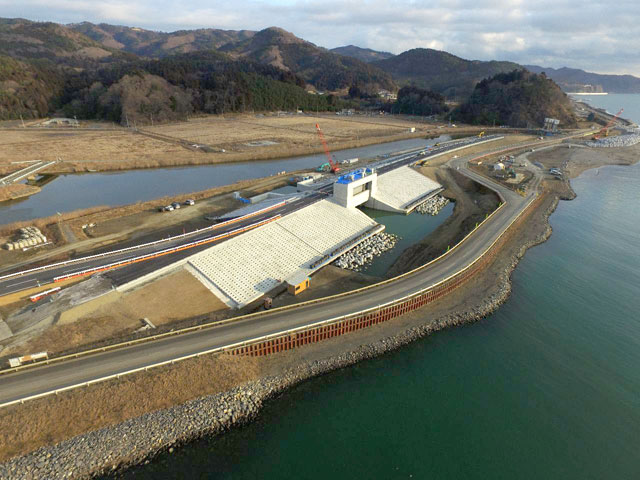

北上川河口部より

北上川河口部より(平成28年11月18日)
北上川河口部より旧月浜水門第二水門と建設中の水門の施工状況です。

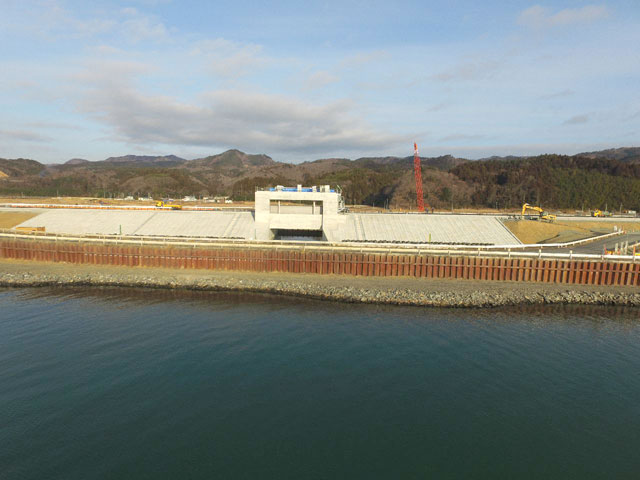

上部工舗装完了

上部工舗装完了(平成28年12月19日)
水門本体部に架設したPC桁上部工の舗装が完了しました。

上流より下流を望む

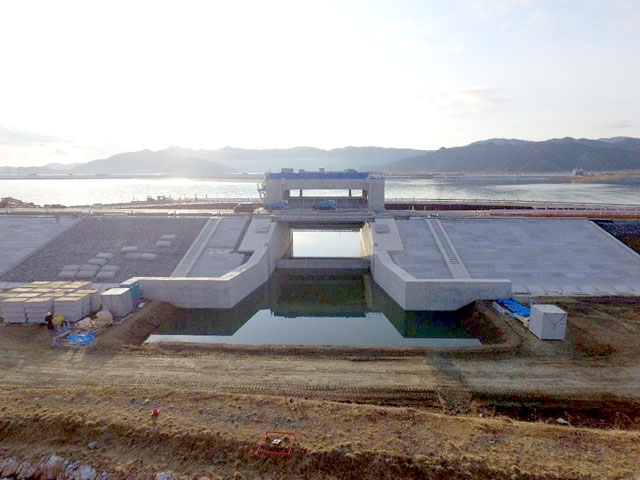

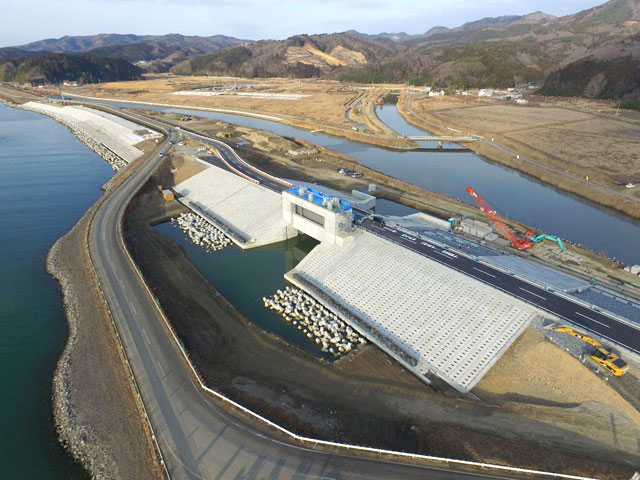

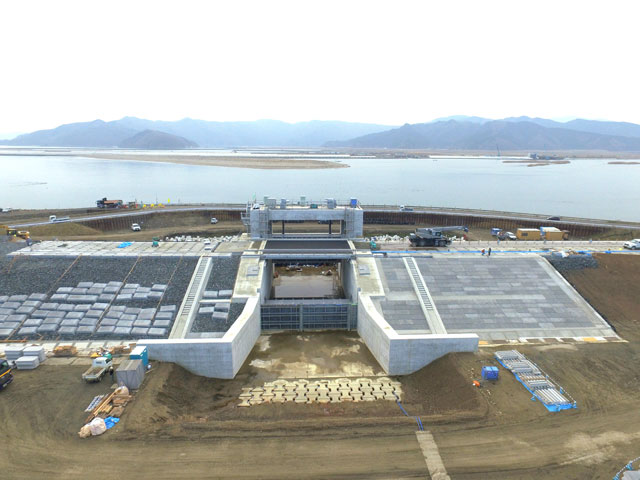

水門本体完成(平成29年1月20日撮影)
上流より下流を望む

下流より上流を望む

水門本体完成(平成29年1月20日撮影)
下流より上流を望む

川表より川裏を望む

水門本体完成(平成29年1月20日撮影)
川表より川裏を望む

川裏より川表を望む

水門本体完成(平成29年1月20日撮影)
川裏より川表を望む
